МОНИТОРИНГ МЕРОПРИЯТИЙ ПО МОДЕРНИЗАЦИИ ПЕРВИЧНОГО ЗВЕНА ЗДРАВООХРАНЕНИЯ

С 2021 года в Астраханской области действует региональная программа «Модернизация первичного звена здравоохранения на территории Астраханской области на 2021 - 2025 годы», целью которой является обеспечение доступности и качества первичной медицинской помощи, оказываемой в т.ч. в сельской местности, рабочих поселках, поселках городского типа и малых городах с численностью населения менее 50 тысяч человек. В рамках данной программы осуществляется капитальный ремонт, строительство, замена изношенных зданий (поликлиники, фельдшерско-акушерские пункты, врачебные амбулатории, участковые больницы).

Уполномоченный по правам человека в Астраханской области Андрей Спицын совместно с председателем комитета Думы Астраханской области по социальной политике Инной Ирдеевой, представителями территориального органа Росздравнадзора и регионального министерства здравоохранения посетили Харабалинский и Володарский районы. Выездное мероприятие было нацелено на ознакомление с качеством и темпами реализации программы, основными проблемами, возникшими в ходе ее исполнения, и поиску возможных путей их решения.

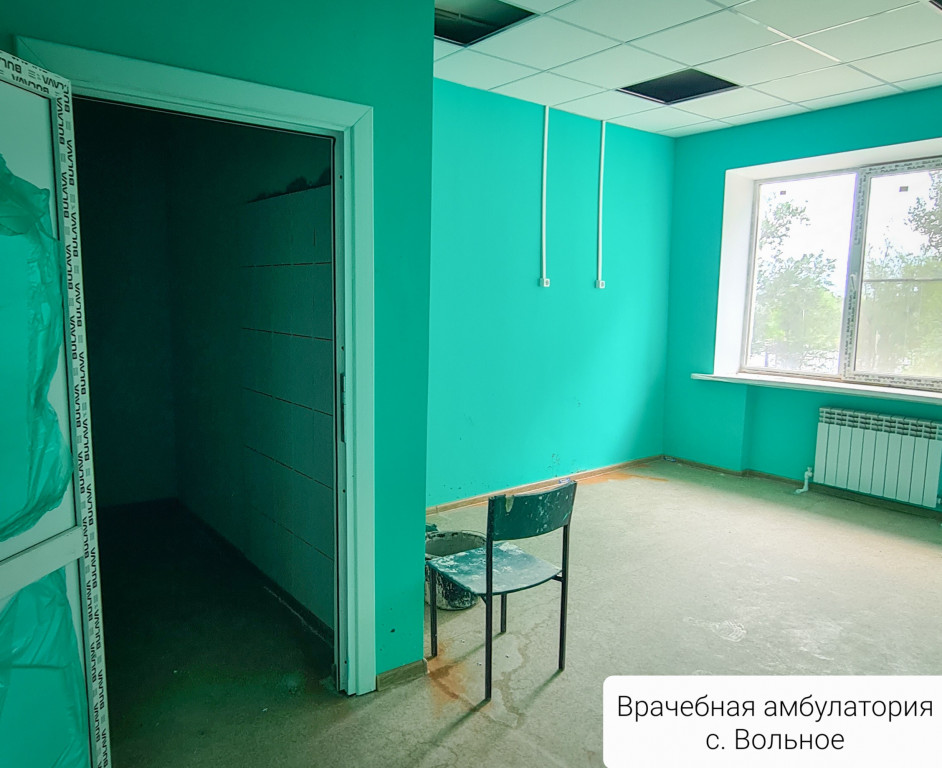

Так, в Харабалинском районе была посещена врачебная амбулатория в с. Вольное. Как и у большинства объектов, сроки сдачи отстают от графика. Подрядчик продемонстрировал выполненные работы, сообщил о новых сроках завершения. Тем не менее, помимо незавершенного ремонта в амбулатории возникла и другая проблема — дефицит медицинских кадров.

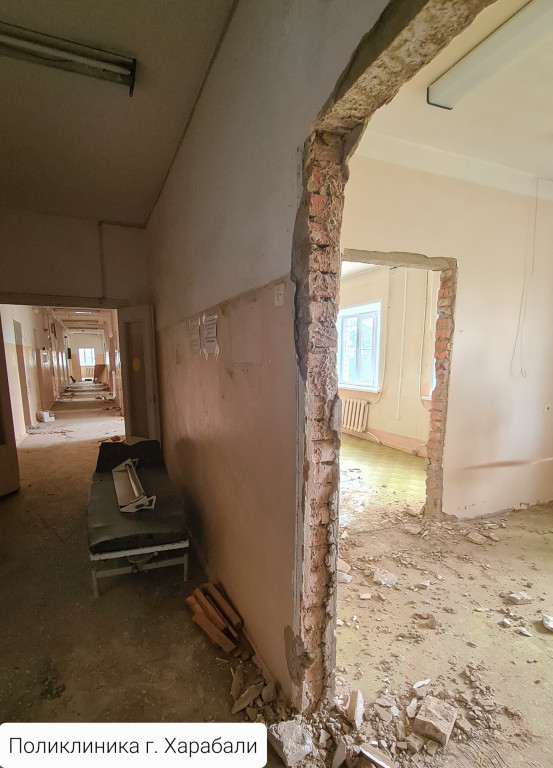

В посещенной поликлинике в г. Харабали ремонт только начался, предположительный срок сдачи — декабрь 2022 года. На время ремонта данное медицинское учреждение разместилось в одном из зданий районной больницы, которая, к слову, сама нуждается в модернизации. Ознакомились с состоянием пищеблока, который находится в ненадлежащем санитарно-техническом состоянии.

Ремонт в настоящее время ведется также во врачебной амбулатории с. Заволжское.

В Володарском районе одновременно идет ремонт на 6 объектах здравоохранения. К сожалению, и здесь сроки сдачи, оговоренные в государственных контрактах, не выполняются. Причина зачастую кроется в том, что начав осуществлять демонтаж имеющихся конструкций, подрядчики выявили дополнительные непредвиденные работы, неучтенные в проектно – сметной документации.

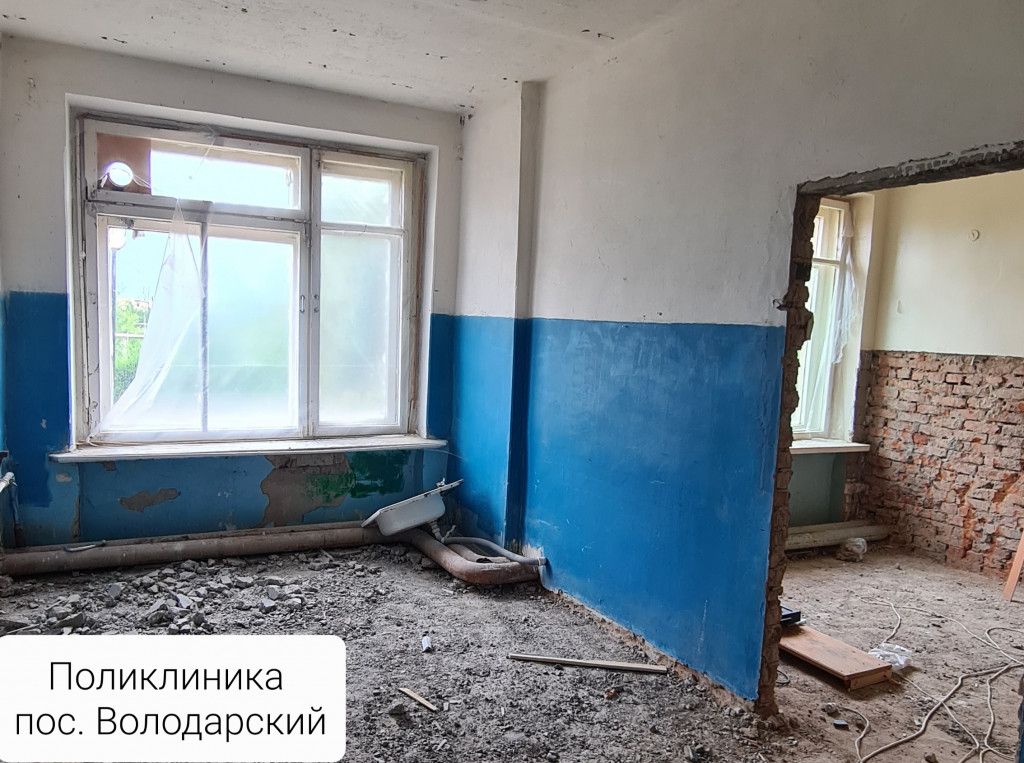

Яркий пример — поликлиника в пос. Володарский, где на старте ремонта была установлена необходимость переноса общедомовых систем отопления. Решение по этому вопросу должно приниматься всеми заинтересованными сторонами — жильцами, администрацией района, управляющей и теплоснабжающей компаниями. Естественно, договориться такому количеству сторон не просто, ведь помимо основной цели ремонта- создания комфортных и современных условий для оказания медицинской помощи, при переносе трубы не должно быть нарушено право граждан на получение качественных коммунальных услуг.

В ходе совещания была достигнута договоренность с подрядными организациями о составлении ежедневного графика строительных работ по каждому объекту. Также был рассмотрен вопрос дополнительного финансирования поликлиники Володарской РБ.
